Der Umbau in Bildern (chronologisch)
1. Etappe (19.04.2022-30.10.2022)

Finanzierung
Sämi Schäfli (Präsident) unterschreibt einen Schwung Finanzierungsgesuche

Finanzierungsgesuche
heute waren es 151 Briefe

Dankesschreiben
wenn mir jemand im Büro hilft, bin ich immer froh ;-D

das Baugesuch
Samuel Schäfli und Michel Molettieri mit den Unterlagen für das Baugesuch

Präsidentenkonferenz
Sämi und ich bei der Präsidentenkonferenz der Region Maloja in Stampa

Gemeinderat St. Moritz
die Mitglieder zeigen einstimmig ihren Willen der Unterstützung. Auch das Volk hat unserem Projekt zugestimmt.

Präsentation
Die Gemeindspräsidenten und Besucher waren interessiert und zeigten Unterstützungsbereitschaft

Alle Handwerker vor Ort
1. Bausitzung um den Ablauf zu besprechen und die Räumlichkeiten zu zeigen.

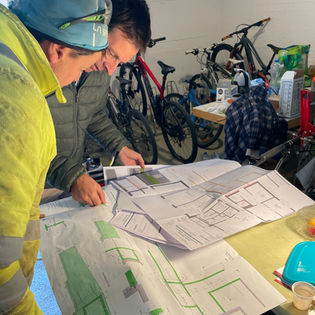

Pläne müssen studiert werden

Der Baustart am 19. April 2022
Michel Molettieri (Architekt), Jan Harbott (Hausleiter), Samuel Schäfli (Präsident) und Sandra Misani (Vorstandsmitglied)

1. Stock: Abriss der Inneneinrichtung

Bauschutt entleeren

neue Mauern
Der Korridor verläuft jetzt durch die alten WC's und Duschen

Bauschutt einsammeln
der Durchbruch zu einem neuen Fenster wurde gemacht

der Sanitär bei der Arbeit

der Architekt kontrolliert

der letzte Durchbruch für die verschiedenen Leitungen

Korridor
Der Boden wird gegossen

der neue Korridor

ein paar Kabel für das neue Reck

Badezimmer nehmen Form an

ein altes Doppelzimmer
Ein Doppelzimmer wird zu zwei Einzelzimmern umgebaut

2 Einzelzimmer

Vielen Dank an den Ambassador Club!
Der Erlös des Whisky-Verkaufs auf dem White Turf ging an uns. Viva!

Fensterbänke
Die Fensterbänke wurden grundiert und anschliessend braun gestrichen.
2. Etappe (17.04.2023- 30.10.2023)

Baustart am 17. April
der Ostflügel mit den "Männer-Zimmern" wird eingerüstet

Jeder Korridor bekommt ein neues Fenster
Blick von Norden in Richtung Süden

Hier entsteht ein Fenster
die ein oder andere Leitung wurde bei diesem Umbau "getroffen"...

der Versuch den Staub zu fangen
in den Freizeiträumen werden die Wände geöffnet

ein richtiger Tatort
jetzt können die Steigleitungen gewechselt werden

Michel Molettieri blickt hinter die Kulissen

der Blick durch den Vorraum
aus einem Doppelzimmer werden 2 Einzelzimmer

die Duschwanne soll ebenerdig montiert werden

Baukommissionssitzung

ein paar Kabel müssen durch die Waschküche gezogen werden

im 4. Stock entsteht ein schönes grosses Studio

Studio im Rohbau

eine Wand wird versetzt

die Decke wird verkleidet

Parkplätze sind rar geworden

Spitz(en)arbeit

hier entsteht eine Dusche

der Bodenleger bereitet den Boden vor

der Aufbau des Bodens
3 lagen Tritt- und Schallschutz +Linoleum/Klickparket

der Boden im Korridor wird geklebt

Möbel werden montiert

Waschbecken und WC's werden montiert

der Farbton wird verglichen

Der Maler macht die letzten Pinselstriche

Weihnachtsbaum
Am 1. November konnten alle ausquartierten Jugendlichen wieder einziehen.
3. Etappe (01.04.2024- 30.07.2024)

Baustart- Sitzung
Alle beteiligten Firmen besprechen den Ablauf

Der Anbau mit 6 Zimmern

Die Badezimmer werden behindertengerecht

Die Tür zur Baustelle

Architekt und Maurer

Staubfang
Durchbruch für die Steigleitungen

Plättli-Arbeiten im Badezimmer

Die alte Solaranlage wird recycelt

Das Dach der Mensa
Es muss saniert und wieder dicht gemacht werden

Der alte Kamin muss demontiert werden

Die Dachpappe wird ersetzt

Die neuen Photovoltaik-Module werden geliefert

Unsere neue PV-Anlage

Ein Regenbogen
ein gutes Omen

Sina fühlt sich wohl in ihrem renoviertem Zimmer
